工場の生産管理をAIで改善する方法|リードタイム短縮・在庫最適化の実践ステップ【2026年】

公開日: 2026/06/07
更新日: 2026/10/06
工場の生産管理をAIで改善する方法|リードタイム短縮・在庫最適化の実践ステップ【2026年】

この記事のポイント

工場の生産管理をAIで改善するなら、最初は生産計画から。リードタイム短縮と在庫最適化が同時に効く理由、導入費用(月15万円〜年1,800万円)と投資回収の目安、国内事例、2026年10月締切の補助金、取適法・労基法の注意点、失敗しない5ステップを解説します。

工場の生産管理でAIが最も早く、確実に効くのは生産計画(スケジューリング)です。計画づくりの工数がすぐに減り、段取り替えや工程間の待ち時間が減ることでリードタイムが縮み、その結果として安全在庫も下げられます。

ただし効果を出すには、需要予測・生産計画・在庫の3つをつないで改善する必要があります。2026年秋の時点では、クラウド型の生産計画AIが月額15万円から使える一方、大手向けのAIエージェント製品は年1,800万円からと、価格帯が3つに分かれています。

この記事でわかること

  • 生産管理の業務ごとに、AIの効果がどれだけ・いつ出るか
  • リードタイムを縮めると在庫が減る理由(安全在庫の計算式で説明)
  • 導入費用の実際の金額レンジと、投資回収の試算例
  • NEC・日立が2026年8〜9月に発表した生産計画AIエージェントの中身
  • 2026年10月に締切が集中している補助金3制度の日程
  • 社名と出典つきの国内導入事例
  • 取適法(旧下請法)・労働基準法・営業秘密など、製造業ならではの規制上の注意点
  • 失敗しない進め方5ステップと、状況別の最初の一手

対象読者: 製造業の生産管理担当者・工場長・DX推進担当者・経営者で、「AIを入れたいが、どの業務から・いくらで始めればよいか」を決めたい方。

この記事は生産管理の業務(需要予測・生産計画・在庫・工程進捗)に絞っています。外観検査AI・予知保全・技能継承は製造業のAI活用事例|品質検査AI・予知保全・暗黙知伝承ガイド、業界をまたいだ事例は生成AIのビジネス活用事例にまとめています。

工場の生産管理でAIが最も効くのは「生産計画」— 業務別の効果一覧

最初に投資するなら生産計画(スケジューリング)が最有力です。効果がもっとも早く数字に出て、その効果がリードタイムと在庫にも広がるためです。需要予測は在庫への効果が大きいものの、効果が出るまでに時間がかかり、データ整備の負担も重くなります。

AIを活用した工場の生産管理の全体イメージ

業務

AIの役割

主な効果

効果が出るまで

主なツール例

生産計画・スケジューリング

設備・人員・材料・納期・段取りの制約を同時に満たす計画を自動で作る

計画工数の大幅削減、段取り替えの削減、納期遅延の減少

早い(運用開始から数か月)

最適ワークス、Asprova APS

需要予測

販売実績・価格・販促・天候・カレンダーなどを組み合わせて必要量を予測する

欠品と過剰在庫の同時圧縮、購買計画の精度向上

中程度(半年〜)

UMWELT、sinops ほか

在庫最適化

需要のばらつきとリードタイムから安全在庫・発注点を随時計算し直す

在庫金額の圧縮(欠品率は維持)

遅い(計画運用が安定した後)

需要予測SaaS、IoT重量計連携型

工程進捗・再計画

遅延や特急注文の影響を試算し、代替案を出す

納期遅延の早期発見、突発対応の工数削減

中程度(計画の自動化が前提)

APS+AIエージェント

生産管理AIとERP/MESの違い

生産管理AIとは、需要予測・生産計画・在庫管理・工程進捗に機械学習・数理最適化・生成AI(AIエージェント)を使い、計画づくりと判断を支援・自動化する仕組みの総称です。単一の公式定義はありませんが、一般的には既存の生産管理システムとの違いは扱う時間の向きにあります。

比較ポイント

従来の生産管理システム(ERP/MES)

生産管理AI(APS+AI)

扱う時間軸

起きたこと(実績の記録・集計)

これから起きること(予測と計画案)

計画立案

人がExcelと経験で組む

制約を同時に考慮して自動生成

計画変更時

人が一から組み直す

変動を検知し、再計画案を提示

安全在庫

固定値で設定

需要変動とリードタイムから随時算出

ノウハウ

担当者個人に蓄積

制約条件・マスターとして共有可能な形になる

2026年時点の主流は、APS(生産スケジューラー)や数理最適化が計画を作り、生成AIを使ったAIエージェントが変更時の再計画・部門間の調整・説明を担うという二層構成です。AIエージェントの仕組みそのものはAIエージェントとはで解説しています。

普及の現状 — 生産管理はまだ「空いている」領域

調査

時期

結果

中小機構「中小企業のAI等の利活用に係る実態調査」

2026年3月

AI導入率20.4%(検討中18.6%)。導入企業の82.6%が生成AI、業務分野は総務・管理が68.3%で最多

経済産業省 2026年版ものづくり白書

2026年5月

製造プロセスのデータを取得している事業者は約7割、活用して効果を得ているのは約4割

商工中金 生成AI利用調査

2026年1月

「会社での導入はなく個人判断に任せている」が64.9%で最多

どの調査からも、AIはまず総務・管理部門で使われ始めた段階で、生産管理のような基幹業務にはまだ広がっていないことが読み取れます。早く取り組むほど、他社との差をつけやすい領域です。

リードタイム短縮と在庫最適化が「同時に」効くしくみ

リードタイムの短縮は、それ自体が在庫を減らす手段です。安全在庫の量はリードタイムに比例して増えるため、計画AIでリードタイムが縮むと、需要予測の精度向上と合わせて在庫が下がります。

工場の資材倉庫に並ぶパレットラックと在庫

安全在庫は「需要のブレ × リードタイム」で決まる

安全在庫の考え方を単純化すると、次の式になります。

安全在庫 ≒ 需要のばらつき × √補充リードタイム × 安全係数(欠品をどこまで許すか)

在庫を減らす方法は、実質的に次の3つしかありません。

  1. 需要のばらつきを小さく見積もる(需要予測の精度を上げる)
  2. 補充リードタイムを短くする(生産・調達のリードタイムを縮める)
  3. 欠品をある程度許す(サービス水準を下げる。通常は選べない)

従来の改善活動では、1と2のどちらか片方にしか手が入らないことがほとんどでした。リードタイムが2か月のままでは、需要予測を高度化しても安全在庫はあまり減りません。逆に需要予測が外れ続けると、リードタイムを縮めても「間違ったものを速く作る」だけになります。

改善が連鎖する流れ

① 需要予測の精度が上がる
      ↓(「念のため多めに作る」必要が減る)
② 生産計画が納期・段取り・設備能力を同時に考慮して組まれる
      ↓(段取り替えの回数と工程間の待ち時間が減る)
③ 製造リードタイムが短くなる
      ↓(仕掛品=作りかけの在庫が減る)
④ 補充リードタイムが短くなり、必要な安全在庫が減る
      ↓(①の精度向上と掛け算で効く)
⑤ 欠品率を保ったまま在庫金額が下がる → 資金繰りが改善

生産計画AIを「計画づくりを速くするツール」としてだけ評価すると、リードタイム短縮から在庫削減につながる効果を投資対効果の計算から落としてしまいます。

稟議で使う3つのKPI

KPI

測り方

AIが効く経路

効果が見えるまで

計画立案工数

週あたりの計画作成・修正時間

直接削減

早い(数週間〜)

製造リードタイム

受注〜出荷の日数(製品群別)

段取りの最小化、待ち時間の削減

中程度(数か月)

在庫金額

原材料・仕掛品・製品の月末残高

予測精度とリードタイム短縮の掛け算

遅い(半年〜)

工数は導入直後から減りますが、在庫は数か月遅れて減り始めます。この時間差を経営層と事前に共有しておかないと、「3か月たっても在庫が減らない」という理由で、うまくいっている取り組みを失敗と判断しかねません。

業務別のAI活用ポイント

IoT重量計で在庫を自動計測するスマートマットクラウドの製品イメージ

出典: スマートマットクラウド 公式サイト

生産管理のAI活用は、どの業務でも前提となるデータの質で成否が決まります。業務ごとに「どこで効くか」と「何が前提になるか」をまとめます。

生産計画・スケジューリング — 前提はマスターデータの正確さ

多品種少量・受注生産の工場ほど効果が出やすい領域です。設備・人員・材料・納期・段取りをすべて満たす計画を人が組むと、数時間から数日かかります。AIなら短時間で計画を作り直せるため、特急注文が入ったときの組み直しもその日のうちに回せます。

ただし、標準時間・段取り時間・工程順・設備能力といったマスターデータが現場の実態とずれていると、AIはずれた計画を素早く出すだけです。マスターの見直しが、導入プロジェクトで最も手間のかかる部分になります。

需要予測 — 精度はデータ量より「説明に使える項目」で決まる

需要予測AIの強みは、過去の実績だけでなく、価格・販促・天候・カレンダーなどの要因を同時に扱える点です。ただし精度を左右するのは、学習データの量よりも需要の変化を説明できる項目がそろっているかです。値引きの履歴が残っていない、特売の実施記録が担当者の記憶にしかない、という状態では、AIは「なぜ売れたのか」を学習できません。

また、新製品の立ち上げ、災害、規制変更、取引先の生産移管のような需要の構造変化は、過去データからは予測できません。ここは人の判断で補う必要があります。

在庫最適化 — 帳簿と現物が合っていなければ、先に数える仕組みを

安全在庫を固定値で置いている工場は、繁忙期に欠品し、閑散期に在庫を抱えがちです。AIで随時計算し直せば改善の余地は大きいですが、帳簿在庫と現物在庫がずれている工場では、AIの前提が成り立ちません。IoT重量計で現物を自動計測するスマートマットクラウドのように、「数える仕組み」から始めるツールもあります。倉庫側の在庫最適化は倉庫のAI活用も参考になります。

工程進捗・再計画 — AIが提案し、人が承認する

設備トラブルや急な受注変更が起きたときに、影響範囲を試算して代替案を出す領域です。2026年はここにAIエージェントを使う動きが本格化していますが、大手ベンダーの製品もAIの案を人が承認してから実行する設計になっています。中小工場でも、承認フローを最初から決めておくべきです。

2026年秋の新しい動き — 大手各社の生産計画AIエージェント

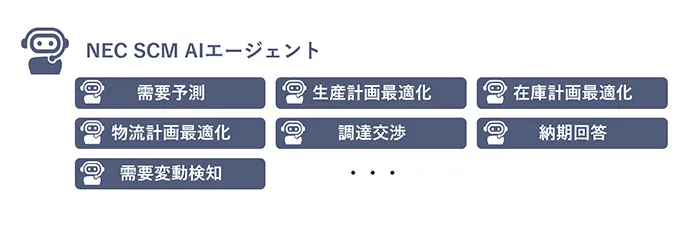

NEC SCM AIエージェントが担う需要予測・生産計画最適化・在庫計画最適化などの業務構成図

出典: NEC 公式プレスリリース「NEC SCM AIエージェント」

2026年8〜9月に、NECと日立が生産計画・サプライチェーン向けのAIエージェントを相次いで発表しました。共通点は、生成AI(LLM)だけに計画を任せず、数理最適化や機械学習と組み合わせ、最終判断は人が行うという設計です。中小工場がまずAPSやクラウド型の計画AIから始めるべき理由は、この大手の設計からも裏付けられます。

発表

時期

中身

価格・提供時期

NEC SCM AIエージェント

2026年8月28日発表、9月販売開始

需要予測・調達交渉・生産計画の最適化など、サプライチェーン業務の複数システムをまたいで実行。全体を統括するAIの下に個別業務のエージェントを置く階層型

年間1,800万円(税別)〜、別途初期費用。5年で100社への導入が目標(クラウドWatch)

日立 AIオーケストレーション技術

2026年8月27日発表

営業・生産・調達の各部門のAIエージェントを統括し、注文変更・特急注文時の日程調整を自動化。部材在庫・設備・許容残業時間・過去の顧客交渉実績を制約として扱い、変更案の長所と短所を人に示して承認を得る

2027年内に提供予定(HMAX Industryのラインアップ)。現時点では購入できない(IT Leaders、MONOist)

日立 最適運転ガイダンスシステム

2026年7月7日発表

化学品などプロセス製造のバッチ生産向け。熟練オペレーターの技能を取り込んだAIが、温度・圧力・流量の操作を案内

発表時点で「2026年内に販売開始予定」。最新の提供状況は日立公式で要確認

富士通 Kozuchi Enterprise AI Factory

2026年1月26日提供開始

専有環境で生成AIを運用する基盤。機密データを外部のAIサービスに出せない企業向け

要問い合わせ(富士通公式)

日立の技術が「許容残業時間」を計画の制約として扱っている点は、実務上の重要なヒントです。AIの計画に労働時間の上限や取引先との約束を制約として入れておかないと、法令や契約に反する計画が自動で作られるおそれがあります。

導入費用の実額レンジと投資回収の目安

2026年秋時点の生産管理AIは、月15万円〜(中小向けSaaS)/数百万円〜(パッケージAPS)/年1,800万円〜(大手向けAIエージェント)の3つの価格帯に分かれています。どの価格帯が合うかは、従業員規模よりも「計画の複雑さ」と「つなぐ既存システムの数」で決まります。

工場の生産管理AIツールの費用を比較検討するイメージ

価格帯の比較

価格帯

代表例

費用

価格の公開

今すぐ導入できるか

想定規模

中小向けクラウドSaaS

最適ワークス

月額15万円〜(年180万円〜)

公式サイトで公開

可

従業員10〜100名程度

パッケージAPS

Asprova APS

オープンプライス。導入支援を含めた総額で見積もり(販売代理店が公開している標準構成は480万円〜。最新価格は要確認)

一部のみ

可

50名〜、制約が複雑な工場

大手向けAIエージェント

NEC SCM AIエージェント

年1,800万円(税別)〜+初期費用

報道発表で公表

可(2026年9月販売開始)

大企業・複数拠点

次世代のAIエージェント

日立 AIオーケストレーション

未公表

—

不可(2027年内提供予定)

大企業

規模別の投資判断の目安

従業員規模

現実的な入口

概算費用(年間・導入時)

相性の良い補助金

〜10名

実績と在庫のデジタル化(AIの前提づくり)

数十万円〜

デジタル化・AI導入補助金(通常枠)

10〜50名

クラウド型の生産計画AI/需要予測SaaS

年150〜250万円

デジタル化・AI導入補助金(クラウド利用料は最大2年分が対象)

50〜300名

APSパッケージ+既存ERP/MESとの連携

500万円〜数千万円(導入支援込み)

省力化投資補助金(一般型)、新事業進出・ものづくり補助金

300名〜

全社データ基盤+計画AI+AIエージェント

数千万円〜(AIエージェント製品は年1,800万円〜)

省力化投資補助金(一般型)ほか

費用には、ツール代のほかにマスター整備にかかる社内の人件費が必ず乗ります。ここを見積もりに入れていないと、運用開始が遅れて費用対効果が悪化します。

投資回収の試算例

従業員50名・在庫金額1億円の工場が、クラウド型の生産計画AIを導入した場合の仮定の試算です。数値は考え方を示すための例で、効果を保証するものではありません。

項目

前提

年間の金額

ツール費用

月額15万円×12か月

▲180万円(補助率1/2が適用されれば実負担▲90万円)

マスター整備の社内工数(初年度のみ)

担当0.5人分×4か月

▲150万円前後

計画工数の削減

週10時間×48週×時間単価3,000円

+約144万円

在庫削減による保有コストの低下

在庫金額を10%(1,000万円)圧縮。保管・金利・陳腐化などの在庫保有コストは一般に年20〜30%程度とされる

+200〜300万円

この前提では、工数削減だけで回収すると約2年、在庫削減まで含めれば初年度〜2年目で回収できる計算になります。在庫を1,000万円減らせれば、その分の資金が手元に戻る効果も別にあります。逆に言えば、在庫効果を計算に入れない稟議は、投資額に対して効果を低く見積もりすぎています。

費用相場やROIの計算をさらに詰めたい場合は製造業AI導入ガイド|費用・補助金・ROI計算方法を参照してください。

主要ツールの比較

生産管理AIのツールは料金非公開が多いため、料金を公開しているかどうかも比較項目に含めています。金額は2026年10月時点の公開情報で、構成や導入支援の範囲によって変わります。必ず各社の公式サイトで確認してください。

生産計画AI「最適ワークス」を提供するスカイディスクの公式ロゴ

出典: スカイディスク公式サイト

ツール

提供形態

得意領域

料金

こんな工場に

最適ワークス(スカイディスク)

クラウドSaaS

生産計画の自動立案・予実管理・計画の組み直し

月額15万円〜(公式)

少量多品種で、計画が特定の担当者に依存している中小工場

Asprova APS(アスプローバ)

パッケージ(モジュール選択制)

制約が多い工程の高速スケジューリング

オープンプライス(導入支援込みで見積もり)

工程が複雑な中堅〜大手工場

UMWELT(TRYETING)

クラウドSaaS(ノーコード)

需要予測・安全在庫の算出

非公開

需要のブレと在庫が最大の課題の工場

sinops(シノプス)

クラウド

需要予測にもとづく自動発注

非公開

食品・流通寄りで、廃棄ロスが重い工場

スマートマットクラウド

IoT機器+クラウド

現物在庫の自動計測

非公開

帳簿在庫と現物在庫が合っていない工場

NEC SCM AIエージェント

クラウド

サプライチェーン全体の計画・調整

年1,800万円(税別)〜+初期費用

複数拠点・複数システムを持つ大企業

最適ワークス — 価格を公開している数少ない選択肢

株式会社スカイディスクのクラウド型生産計画サービスです。金属加工・プラスチック・電子材料などの少量多品種生産が主な対象で、導入は150社以上(2026年6月時点)と公式サイトに記載されています。注文・工程・設備・スタッフの情報を登録すると、AIが計画を自動で作ります。

実務上の大きな特徴は、月額15万円という価格を公式に公開している点です。また公式のお知らせ(2026年3月)では、デジタル化・AI導入補助金2026の対象ITツールに認定されたこと、年180万円に補助率1/2を適用すると実負担90万円になる試算が示されていました(スカイディスク公式お知らせ)。申請する時点で対象登録が続いているかは、IT導入支援事業者に確認してください。

Asprova APS — 制約が複雑な工場の定番

アスプローバ株式会社のパッケージ製品で、設備・人員・在庫・段取りといった制約を同時に扱う機能が充実しています。公式FAQでは、パッケージ価格はオープンプライスで、操作教育・導入コンサルティング・システム連携などを含めた総額が導入費用になると説明されています(Asprova公式FAQ)。480万円という金額は販売代理店が公開している標準構成の価格で、メーカーの公式価格ではありません。実際の費用は構成と導入支援の範囲で大きく変わるため、特約店の見積もりで確認してください。

汎用の生成AIツール(議事録・文書作成など)の選び方は生成AIツールおすすめ比較で整理しています。

使える補助金と2026年10月の締切

2026年10月は、生産管理AIに使える補助金の締切が16日(省力化投資補助金)と30日(デジタル化・AI導入補助金、新事業進出・ものづくり補助金)に集中しています。間に合わない場合は、次回以降の公募日程を公式サイトで確認してください。

中小企業省力化投資補助金の公式サイトのイメージ

出典: 中小企業省力化投資補助金 公式サイト(中小企業基盤整備機構)

締切と使いどころ

制度

直近の締切(公式)

次回

生産管理AIでの使いどころ

デジタル化・AI導入補助金2026(旧IT導入補助金)

1〜6次締切分:2026年10月30日(金)17:00(交付決定は12月10日予定、事業実施は2027年5月31日まで)

7次は公式未掲載

生産計画SaaS・需要予測SaaSのクラウド利用料(最大2年分)、導入支援費

新事業進出・ものづくり商業サービス補助金

第1回:申請受付 2026年9月30日18:00〜10月30日(金)18:00(採択発表は2027年1月頃予定)

第2回は未公表

新製品・新サービスの開発を伴う設備+システム投資

中小企業省力化投資補助金(一般型)

第8回:2026年10月16日(金)17:00(採択発表は2027年2月上旬予定)

第9回は未確定(年3〜4回の公募予定)

現場に合わせた設備導入・システム構築を伴う省力化

補助率と上限

制度・枠

補助率

補助上限

デジタル化・AI導入補助金(通常枠)

原則1/2(要件により2/3の特例あり。公募要領で要確認)

450万円

新事業進出・ものづくり補助金(革新的新製品・サービス枠)

小規模2/3、中小1/2(特例2/3)

750万〜3,500万円(従業員規模で変動)

新事業進出・ものづくり補助金(新事業進出枠)

1/2(特例2/3)

2,500万〜9,000万円(従業員規模・特例で変動)

省力化投資補助金

類型による

カタログ注文型 最大1,500万円/一般型 最大1億円

新事業進出・ものづくり補助金には、付加価値額の年平均4.0%以上増加、給与支給総額の年平均3.5%以上増加、事業場内の最低賃金を地域別最低賃金+30円以上といった達成要件があり、未達の場合は補助金の返還を求められる可能性があります(中小機構 公式サイト)。

デジタル化・AI導入補助金は、gBizIDプライムの取得とSECURITY ACTIONの実施が必須で、IT導入支援事業者を通じて申請します。gBizIDの発行には日数がかかるため、ツール選定と並行して先に手続きを進めておきましょう。制度ごとの詳しい比較はAI導入補助金とものづくり補助金の比較、締切の最新情報はデジタル化・AI導入補助金の締切にまとめています。

依頼範囲と費用の目安を30分で整理します

初回相談は無料・30分(オンライン)。要件が決まっていなくても大丈夫です。改修100万円〜・PoC300万円〜(税別)

国内企業の導入事例

ここでは、企業の公式発表または公式事例ページで内容を確認できるものだけを紹介します。社名非公開で出典不明の「◯◯%削減」は、判断材料として使えないため扱いません。

AIで自動化された工場の生産ラインのイメージ

企業

取り組み

公表されている効果

出典

株式会社スザキ工業所(岐阜県・金属プレス/溶接/組立、従業員約60名)

取引先の増加で品目が増え、かんばん方式で管理しきれなくなったため最適ワークスを導入

無理のない計画を組めるようになり、計画立案は30分ほどで終わる状態に。海外技能実習生でも計画作業に対応できる体制に。最適ワークス公式サイトのトップページでは残業時間20%削減・納期遅延30%解消と紹介

最適ワークス導入事例

日立製作所 大みか事業所

生産・工程・品質・設備管理のシステムをIoTでつなぎ、工程の進み具合を見える化・最適化

生産リードタイムを従来比50%短縮

日立公式事例

パナソニック コネクト

図面と設計仕様の照合に、自社開発の「Manufacturing AIエージェント」を適用

目視で50〜340分かかっていた照合を10分に短縮(80〜97%削減)

公式発表(2026年2月19日)

パナソニック コネクト

全社でのAI活用(ConnectAI)

2025年度に総労働時間を3.4%削減。2030年に10%削減が目標

公式発表(2026年7月29日)

スザキ工業所の例は、従業員60名規模の工場が「計画が特定の担当者に集中し、無理な計画で残業が常態化する」という典型的な課題をクラウド型の計画AIで解いたケースです。中小工場が自社に置き換えて考えやすい事例といえます。

パナソニック コネクトの事例は生産計画そのものではありませんが、「AIエージェントを自社の業務データにつなぎ、定型の照合作業をなくす」という進め方は、生産管理の帳票照合や仕様確認にもそのまま使えます。事例を読むときは、数字よりもどの業務のどんな手作業を何に置き換えたかに注目すると、自社に応用できるかを判断しやすくなります。

業種別の事例は自動車業界のAI活用、食品業界のAI活用、化学業界のAI活用、調達・出荷側の物流は運輸・物流のAI活用でも紹介しています。

製造業の生産管理AIで押さえるべき法規制・ガイドライン

計器とスイッチが並ぶ工場設備の制御盤

生産管理AIで注意すべきなのは、AIそのものの規制よりも、AIが作る計画が取引・労働・情報管理のルールに反していないかです。特に次の5つは、導入の要件定義の段階で確認しておく必要があります。

法令・ガイドライン

生産管理AIとの関係

実務での対応

中小受託取引適正化法(取適法、旧下請法)

2026年1月に下請法から改正・施行。AIの再計画で外注先への発注内容を急に変えたり、短納期を押し付けたりすると、不当な給付内容の変更などに当たるおそれがある

外注先への発注変更はAIに自動送信させず、人が承認する。変更時の費用負担ルールを決めておく。最新の運用は公正取引委員会で確認

労働基準法(時間外労働の上限規制)

AIが納期優先で計画を組むと、36協定や時間外労働の上限を超える勤務計画が作られる可能性がある

許容残業時間・休日を制約条件としてAIに入力する。日立のAIオーケストレーション技術も許容残業時間を制約として扱う設計

不正競争防止法(営業秘密)

原価・レシピ・工程条件は営業秘密として守る対象。外部のAIサービスに無管理で入力すると、秘密として管理していることの立証が難しくなる

アクセス権限の設定、学習利用されない契約の確認、入力してよい情報の社内ルール化

個人情報保護法

作業者のスキル・勤怠・稼働実績を人員配置の計画に使う場合は個人情報を扱う

利用目的の明示、必要最小限の項目に絞る、クラウド事業者との委託契約の確認

工場のサイバーセキュリティ指針(経済産業省「工場システムにおけるサイバー・フィジカル・セキュリティ対策ガイドライン」)

閉じていた設備側(OT)のネットワークをクラウドにつなぐと、新たな攻撃の入口ができる

ネットワークの分離、一方向通信の装置、送るデータの最小化を設計段階で決める

このほか、技術データを海外のサーバーに保存するクラウドを使う場合は、外為法の技術提供規制に当たらないかを確認すべきケースがあります。取引先(特に自動車業界)からデータの保存場所やセキュリティ水準を指定されることもあるため、契約書の要件と照らし合わせておきましょう。AI全般の社内ルールづくりは、経済産業省・総務省の「AI事業者ガイドライン」の最新版が参考になります。

機密性が特に高い図面・レシピ・原価を扱う場合は、専有環境やオンプレミスで動く製品も選択肢に入ります。

失敗しない進め方 — 5つのステップ

自動化設備が並ぶ工場の生産ライン

生産管理AIの導入は、「数値化 → データ整備 → 1工程で試験導入 → 効果測定 → 横展開」の5ステップを、0〜12か月で進めるのが現実的です。ものづくり白書の「データを取っている事業者は約7割、効果を得ているのは約4割」という差が示すように、多くの工場のボトルネックはツールではなく、取っているデータが使える形になっていないことにあります。

ステップ

期間の目安

やること

次に進む条件

1. 課題を数値にする

0〜1か月

計画立案工数・製造リードタイム・在庫金額・納期遵守率の現状値を測る

3つのKPIに現状値と目標値が入っている

2. データとマスターを整える

1〜4か月

実績のデジタル化に加え、標準時間・段取り時間・工程順・設備能力を棚卸しする

マスターと現場の実態のずれが許容範囲に収まっている

3. 1工程に絞って試験導入

3〜6か月

ボトルネック工程1本だけで導入し、AI案の承認フローも同時に決める

導入前後をKPIで比較できる

4. 効果を測って定着させる

6〜9か月

KPIを測り直し、AI案の採用率と現場が修正した理由を記録する

現場が「修正しながらでも使い続けている」

5. 横展開する

9〜12か月

他工程・他拠点へ広げ、在庫ルール(安全在庫・発注点)の見直しまで進める

在庫金額が下がり始めている

ステップ2で失敗する工場が多い

実績のデジタル化は手を付けやすい一方、マスターの棚卸しは地味で手間がかかるため、後回しにされがちです。しかし標準時間が10年前のまま、段取り時間が「だいたい30分」で登録されている状態では、AIの計画は現場が守れないものになります。現場が守れない計画が続くと「AIは使えない」という評価が定着し、立て直しが難しくなります。マスター整備の期間と人員は、最初から導入コストとして予算に入れておきましょう。

ステップ3では「AI案を直した理由」を記録する

試験導入期間に集めるべき一番価値のあるデータは、現場がAIの計画をどこで、なぜ直したかです。直した理由の多くは、AIの性能不足ではなく、マスターや制約条件の登録漏れに行き着きます。この記録がそのまま改善リストになります。

自社の状況別・最初の一手

今の状況

最初にやること

理由

生産実績が紙の日報だけ、Excelが個人のPCに散らばっている

AIツール選びはいったん止め、実績のデジタル化から

データがなければ、どのツールも精度が出ない

帳簿在庫と現物在庫が合っていない

現物在庫の自動計測(IoT重量計など)から

在庫最適化の前提が崩れている

計画が特定の1人に依存し、Excelで数時間かかる

生産計画AI/APS

効果が最も早く数字に出る

需要のブレが最大の課題で、廃棄ロスが大きい

需要予測AI

在庫と廃棄に直結する

多品種少量で、特急注文や計画変更が多い

計画の組み直しが速いAPS/クラウド型計画AI

変更対応の工数がそのまま効果になる

設備の突発停止で計画が崩れる

予知保全(製造業のAI活用事例で解説)

計画AIより先に停止の原因をつぶすべき

業務の進め方が工程ごとにばらばら

業務の標準化が先

AIは混乱した業務を整理してくれない

全社的な推進体制の作り方は製造業DX推進でAIを活用する手順にまとめています。

期待値を誤らないための数字と、よくある失敗

成功事例だけを見て投資判断をすると、期待値をほぼ確実に高く置きすぎます。現時点の冷静な前提として、次の数字を押さえておきましょう。

中小企業のAI利活用実態調査を公表した中小機構の公式ロゴ

出典: 中小機構「中小企業のAI等の利活用に係る実態調査」(2026年3月)

  • AIに「劇的な変革/大きな改善」を期待する企業が64.9%なのに対し、明確な成果を得ている企業は16.4%(primeNumber調査、2026年7月、n=373。MONOist報道)
  • Gartnerは「AIに適したデータで支えられていないAIプロジェクトの60%が、2026年末までに放棄される」と予測(Gartner公式、2025年2月)

よくある失敗

何が起きるか

防ぎ方

目的を数値にしないまま導入

効果を測れず、続けるか止めるか判断できない

導入前に計画工数・リードタイム・在庫金額を測る

マスターが実態とずれたまま稼働

AIが現場の守れない計画を出し、使われなくなる

マスターの棚卸しを予算と工数に入れる

現場を巻き込まずトップダウンで導入

計画が無視され、手修正が当たり前になる

AIが提案し人が承認する設計にし、修正理由を改善に回す

短期間で成果を求めすぎる

3か月で在庫が減らないことを理由に撤退

工数は早く、在庫は半年以降という時間差を事前に共有

AIエージェントに再計画を自動実行させる

法令・契約・現場の事情に反する変更が流れる

外注先への発注変更や勤務計画の変更は必ず人が承認

DX全般でつまずきやすいポイントはDX推進のつまずきポイントでも整理しています。

こんな工場におすすめ/おすすめしない工場

生産管理AIで効果が出やすい工場

業務の特徴

  • 多品種少量生産で、段取り替えが頻繁にある
  • 受注変更・特急注文が多く、計画の組み直しが日常業務になっている
  • 計画立案が特定の熟練者1〜2名に依存していて、退職リスクがある
  • 在庫金額や廃棄ロスが経営課題になっている

データ・体制

  • 受注・生産実績が2年以上デジタルで蓄積されている
  • ERPや生産管理システムがあり、データ連携の起点がある
  • マスター整備に工数を割く判断ができる
  • 社内にプロジェクトの窓口を1名以上置ける
  • gBizIDやSECURITY ACTIONなど、補助金の申請要件に対応できる

導入を急がないほうがよい工場

  • 生産実績が紙の日報だけで、Excelでの管理も整っていない
  • 帳簿在庫と現物在庫がいつもずれている(先に現物を数える仕組みが必要)
  • 受注パターンが単純で、今のExcel運用で計画が問題なく回っている
  • 生産量が少なく、AIの学習に足るデータがたまらない
  • 現場の人手が足りず、新しいシステムに慣れる時間がとれない
  • 業務の進め方が標準化されておらず、工程ごとにルールが違う

最後の項目は特に重要です。標準化されていない業務にAIを載せても、混乱が速く回るようになるだけです。

よくある質問

Q. 生産計画AIとERP(生産管理システム)は、どちらを先に入れるべきですか?

実績を記録するERP・生産管理システムが先です。生産計画AIは受注・工程・設備・在庫のデータを入力として動くため、それらがない状態では使えません。Excelしかない工場が計画AIから始めると、入力データを手作業で作り続けることになり、かえって工数が増える場合があります。

Q. 既存のExcel計画をそのままAIに読み込ませることはできますか?

多くのクラウド型計画AIはExcelやCSVの取り込みに対応していますが、そのまま使えるのは「品目・工程・設備・時間」が表として整理されている場合に限られます。セルの色や手書きのメモで例外を管理しているExcelは、その例外ルールを制約条件として書き出す作業が必要です。この書き出しが、そのままマスター整備の作業になります。

Q. ChatGPTやClaudeのような汎用の生成AIで、生産計画は作れますか?

小さな試算や計画案の説明文の下書きには使えますが、設備・人員・納期など多くの制約を同時に満たす本番の計画には向いていません。大手各社のAIエージェント製品も、計画そのものは数理最適化で作り、生成AIは調整や説明に使う設計になっています。また、原価や取引先の情報を一般向けの生成AIに入力する場合は、学習に使われない設定や契約を確認する必要があります。

Q. 効果が出なかった場合、どこで撤退を判断すべきですか?

試験導入の終了時点で、①AI案がそのまま採用された割合、②現場が直した理由が「AIの性能」なのか「マスター・制約の登録漏れ」なのか、の2点を確認します。理由の大半が登録漏れなら改善できる課題なので、撤退はまだ早い段階です。業務の前提そのものが計画AIと合っていない場合は、ツールを替えても結果は変わりません。撤退の基準は、試験導入を設計する段階で文書にしておくのが安全です。

Q. 生産管理AIを入れると、人員は減りますか?

実際には、人員削減より配置転換が先に起きることが多いです。計画づくりに週十数時間使っていた担当者が、その時間を例外対応・改善活動・取引先との調整に回す形が一般的です。人員削減を主な目的にすると現場の協力を得にくく、結果として定着しないケースが目立ちます。

まとめ — 今週から始められる3つのこと

工場の生産管理でAIが最も効くのは生産計画で、その効果はリードタイム短縮を通じて在庫削減にもつながります。2026年秋の時点では、中小工場なら月15万円からのクラウド型計画AIが現実的な入口で、年1,800万円からの大手向けAIエージェントや2027年提供予定の次世代製品は、まだ大企業向けの選択肢です。

大手の最新製品も「数理最適化が計画を作り、人が承認する」設計である以上、中小工場がいまやるべきことはAIモデル選びではなく、データとマスターを使える状態にすることです。

  1. 現状を測る — 計画立案工数(時間/週)、製造リードタイム(日)、在庫金額(月末残高)の3つを実測する。これがないと効果測定も稟議も成り立ちません
  2. 1工程だけマスターのずれを確かめる — ボトルネック工程を1つ選び、標準時間と段取り時間が現場の実態と合っているかを確認する
  3. 補助金の申請要件を先に済ませる — gBizIDプライムの取得とSECURITY ACTIONの実施は、ツール選定より前に始められます。2026年10月の締切に間に合わない場合も、次回の公募に備えて準備しておきましょう

補助金制度の全体像はデジタル化・AI導入補助金2026 活用ガイド、中小企業のAI活用の入り口は中小企業のAI自動化もあわせて参考にしてください。

公式情報リンク

依頼範囲と費用の目安を30分で整理します

この記事の著者

AI革命

AI革命

編集部

AI革命株式会社の編集部です。最新のAI技術動向から実践的な導入事例まで、企業のデジタル変革に役立つ情報をお届けしています。豊富な経験と専門知識を活かし、読者の皆様にとって価値のあるコンテンツを制作しています。

AI・システム開発は、開始価格を公開しています

既存システムの改修 100万円〜・PoC 300万円〜(税別)。相談内容を送っていただくと、2営業日以内に担当者からご返信します
